南区二期完成单边放水设备改造大修工作
生产运营部  林伟涛
  为解决南区二期推流器、斜管压条受进水氯离子腐蚀严重影响生产的问题,南区厂按照今年大修计划,在4月份对南区二期12台推流器进行招标改造更换,并根据设备到货情况,分别于9月底和11月初,对南二2#线、1#线进行单边放水大修工作。在改造更换推流器的同时,也对腐蚀严重的斜管压条、拉条、空气管伸缩节等设备进行全面更换,同时对水下设备进行检查,对存在问题的地方及时处理,保障生产正常运行。由于目前横琴水量不大,单边运行也能满足要求,故这两次大修对生产没造成什么水量损失。

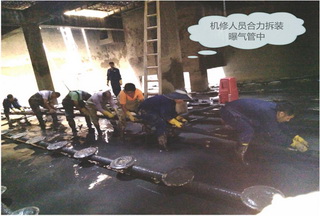

  9月26日,南区二期2#线按计划进行了放水大修工作。虽然事前生产部做了大量的讨论和准备工作确定方案,但放水后的池下情况还是出人意料,池下的积泥达1米多高,局部2米多高,为了能彻底检查池下的曝气头情况,公司安排对池底积泥进行冲走,但由于泥层太厚,加上里面砂的含量较多,导致冲泥过程中泥砂移位把部分曝气管冲跨塌,不得不把池底的积泥彻底冲干净后再重新把曝气管冲洗干净接好,增加了很多工作量,使整个2#线的大修时间比原计划延长了一天时间,到30日下午才恢复生产出水。
  11月5日,在进行1#线大修时,我们吸取2#线的经验,在人员安排和方案方面做了调整,不再对整个池底进行全面冲泥,使第二次的放水大修工作效率和速度方面有了明显的提高,到8日下午就提前一天恢复了生产,这次大修除改造推流器支架更换推流器外,还更换了两个边池的斜管压条、拉条和腐蚀的空气管伸缩节,对部分腐蚀的泥管和斜管支撑进行了加固焊接。
  通过这两次放水大修的检查,我们发现高氯进水对南区厂的水下设备腐蚀越来越严重,除我们更换改造的推流器、斜管压条、空气管伸缩节外,池下4台剩余污泥泵电机、涡壳也全部腐蚀到掉渣,必须尽快更换;斜管上通过投加PAC药剂后也积泥严重,这次大修时进行了一次彻底的清洗,但估计不久还会积泥;斜管支撑的C形钢也有多处锈蚀的情况。南区二期近几年的高氯进水腐蚀给南区厂的生产带来了很大的困扰,特别是设备的频繁腐蚀对机修人员的工作量也增加了很多,但为了保证生产,大家还是克服困难,齐心协力想了很多办法来保证生产。在大修期间,公司领导班子总经理郝晓龙、常务副总经理余立川、副总经理吴平胜、总经理助理吴朝辉等领导多次到现场慰问参加大修的人员,强调做足安全工作,保证大修的顺利进行。
