南区厂一期两台脱水机衬板更换
                                   生产运营部  胡元勇
    根据2015年生产部大修计划,南一两台脱水机计划在7月份完成全部衬板的更换工作。由于南二7月份正式进入生产调试阶段,为配合南二试生产,直到7月的最后一周,脱水机衬板更换工作才开始实施。
    为了给大修腾挪出足够的时间,林经理指示南区生产主管安排流程班,在工艺允许的前提下提前一周尽量多脱泥,防止浓度上升,影响出水水质。
    南区机修班也及时调整班组人员班次,保持全员出勤。7月20日一早,机修分两组开始对1#脱水机上带衬板进行更换,一组拆卸滤带,衬板,挡泥胶皮,然后冲洗集污斗内的积泥,隐患排查和处理维修“死角”;另一组着手制作拆卸专用工具和夹具(用来复制原衬板)。由于积泥斗内积泥结块,光冲洗就耗费了一个半小时。没等水干,骆新峰和陈浩便开始了上层衬板的拆卸工作。下午我们就利用制作好的夹具,逐个对原来的衬板进行复制,夹具非常好用,效率相当高,吴宗全和胡元勇不禁得意起来。只用了一天半的功夫,班组成员就顺利地完成了上带衬板、挡泥胶皮、排污管连接螺丝的更换。

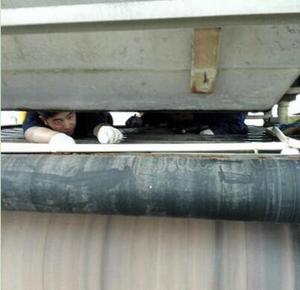

    接下来,中带衬板的更换,尤其考验人。由于工作空间狭小,要拆装中层衬板,必须爬进脱水机内部,只能趴着作业。拆掉一条衬板,身体腰部以上要左右移动(衬板左右均有锁紧螺丝),拆完以后整个身体要再向后移动到便于拆卸下一条衬板的位置。在脱水机里面拆卸过程中,头都抬不起来,脖颈一直得擎着,否则鼻梁上就会蹭到未完全冲干净的衬板上(没法完全冲干净),沾到污泥。骆新峰和陈浩,不惧脏污,不惧闷热,用了近一个小时的时间才将全部26条衬板拆卸下来。从脱水机里面爬出来的时候,两个人近乎变成了“泥人”。
    再下来,下带衬板更换也极具挑战。不仅要拆掉调偏辊、排污管,还要将下带积泥斗整体移除,然而,这一切对于我们机修班组来说,都不是事。
整整六天时间,我们机修班组全员出勤,在兼顾南一南二日常维修的情况,完成了1#脱水机上中下衬板、挡泥挡水胶皮,排污管连接螺丝的更换,并对上带挡泥胶皮安装框架进行了加高处理,对中带调偏气缸,各连接处锈蚀螺丝及其他维修“死角”等进行了更换和对应处理。由于生产临时报修积累较多,8月5、6日对2#脱水机上带衬板更换后,先恢复到可运行状态,直到8月底才抽出时间对2#脱水机中带衬板及其他进行了更换和维修,下带衬板经检查确认无需更换。
   目前,两台脱水机均已完成大修项目内容,在大修过程中发现的隐患也进行了及时有效的处理。
