您现在的位置:新闻中心 > 新闻动态


  新闻动态
及时发现 主动协调 保障水量
          ——南区厂6月份协调好两处污水管网施工问题
                 生产运营部 林伟涛
  6月份,南区厂人员通过巡查,及时发现湾仔污水泵站的出水压力管爆裂和屏工中路泵站进水管网被封堵的问题,积极主动的与相关单位部门进行沟通协调,并在公司领导的指挥下,成功协调好这两处污水管网修复工作,保障了南区厂的污水处理量。

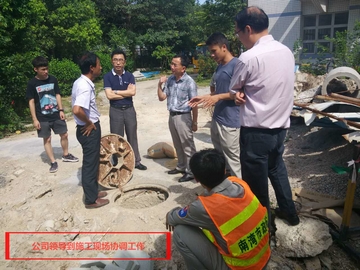

  6月7日上午,南区厂一期发现进水水量明显减少,询查到是东线的重要中转泵站湾仔泵站的出水压力管在进行新旧接驳后泵站内的旧压力管爆裂了。接报后,南区厂负责人林伟涛马上到现场了解情况,并与南湾市政站、施工队进行了多次电话协调,但双方均认为是对方责任,一方认为是旧管老化,一方认为是施工振动造成。在电话一时无法协调情况下,林伟涛联系了施工单位的甲方华发情侣海岸公司的现场负责人员约三方下午到现场协调。下午经过多番协调,各方才肯让步,由施工方开挖进行修复。为赶时间恢复输送污水,林伟涛一下午都在现场督促施工方施工,但开挖到下午6点钟时发现泵站内的10米DN800的泥管均全部老化烂掉无法修复,由于更换成钢管的工程量太大,而且工程量已过施工红线,甲方无法支付施工费,故施工方不肯再处理,而南湾市政站又无相关维修资金来处理,维修工作一下子就陷入了僵局。无办法之下,林伟涛紧急向吴总等公司领导汇报看如何处理,后经过余总等公司领导联系相关单位进行沟通协调;6月9日上午,余总终于把华发情侣海岸公司、南湾市政站、施工单位几方的负责领导约到湾仔现场进行沟通协商,最后由南湾市政站发函给华发情侣海岸公司对泵站压力管现状老化情况进行确认后进行相关设计变更,当天下午施工队先抓紧时间施工换管。11日上午,经过2天时间的加班加点施工,湾仔泵站的10米旧管终于更换完毕,上午10点钟,启动2台泵运行正常,至此,困扰南区厂几个月的湾仔压力管老化不时爆裂问题终于得到彻底解决。
  6月26日上午,南区厂又发现西线屏工中路泵站的进水口被水务集团的施工队用气囊进行封堵,准备拆停屏工中路泵站,将水全部接入新污水管引至前山污水厂。经向水务集团现场施工人员了解,是因为屏西一路泵站的新建压力管因涉及到拆迁问题一时谈不下来,为保证屏工中路泵站能先拆封,故准备临时先把污水引至前山污水厂,但此事我们询问南湾市政站都没接到相关通知,为了保证南区厂西线的污水量,故林伟涛马上向吴总等领导汇报了此事,并到现场要求施工单位暂停封堵泵站进口的工作。当天下午,吴总、余总、席经理等领导马上到施工现场协调,经沟通,此事为水务集团为赶工期单方面做的决定。吴总根据市政府泵站供水分配的情况,与水务集团工程部的相关负责人进行了多轮沟通,最后对方同意在屏西一路泵站的压力管未改造好输水到南区厂之前先保持屏工中路泵站的进水和运行,同时对方也要求给几天时间施工单位封堵做连接污水管的施工。接下来,林伟涛就一直催促现场施工单位尽快做好该处污水管的接通施工工作,经过不断的跟进催促,7月2日中午施工单位终于拆去封堵气囊,恢复了屏工中路泵站的进水和运行,西线管网又恢复了正常水量。
  南区厂近几年由于道路施工改造等原因,污水进水管网的破坏情况此起彼伏,从没消停过,但南区厂通过积极巡查和与泵站的紧密联系沟通,每次均及时发现问题及时处理,并在公司领导的指挥下,多方协调好相关修复工作,保障了南区厂的污水处理量,确保公司污水处理收益。
